生产计划在工厂的重要性不用多说,都知道其的重要性。这也是最近几年亲手主导过30几个项目的体会。生产计划排程最为重要的就是排出来,如果排不出来,其他的一切相关指标都会变得不太准确。订单评审不准,物料需求不准,配送计划不准,产能负荷不准等等。
接触一个项目,整体PMC团队对于生产计划的理解就是一个标准,按订单需求进行交期排序。
具体的流程如下:
订单下达后进行订单评审,给出一个预计交期,这个交期没有经过排程验证,用“经验”法推断大概30天到50天左右,而这个日期又是所有零件(自制、委外、采购)的共同日期,也就是采购进料也是按这个日期来进,自制生产也是按这个日期。一般就是交期前置1天到6天,这个没有标准。

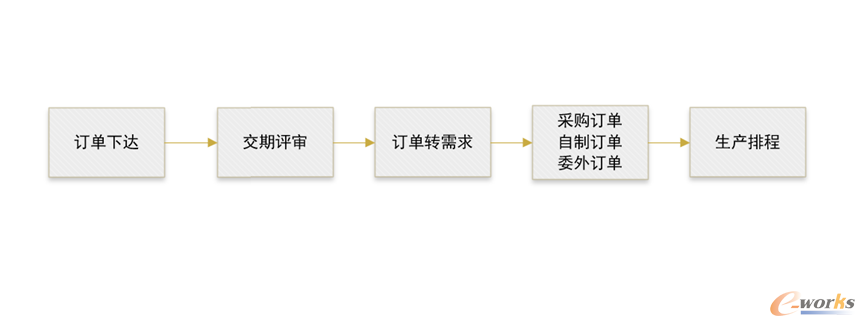

图1 按订单需求进行交期排序流程
再回到实际的排程中,再根据交期评审升序排序,这个日期和最终的交期又有可能相差几天,这样矛盾就产生了,零件不看主计划的主生产计划,只看订单下达的订单评审交期计划,也就是大方向按这个生产,实际的生产进度和主计划产生冲突的时候,经常就是一句话,调整不了。
而采购这边也是按订单计划送货,结果就是没有瓶颈的原料早早就到了仓库,有瓶颈的物料却迟迟到不了,整体团队的生产计划连1天都锁定不了,每天就是“救火”。这样整个计划团队就是不是计划,就是一个乱,每天都在是菜市场中度过。
要问排出一个计划有多难?团队中的计划表根本没办法进行逻辑验证。产能大概如大概一天3万,人员大概,设备大概,都是经验。有
ERP,有生产任务号,对单的时候只对销售订单号,一个销售订单号可能会应对几十个生产任务号。
欠料只报点的欠料,这个欠料到底供需是多少?欠料明细有没有?做了个这个订单后,会影响多少订单?到底用多少成本确保了某个紧急订单的出货。只有火烧起来才知道。
注:这个其实是中小制造企业的常态。要改变这个现状其实也不难,就是缺乏方法论、缺乏变革的勇气、缺乏改善实践的行动。
